Lean Construction en la práctica: la experiencia del Gran Hotel Centenari by Marriott

La rehabilitación integral del histórico edificio de Telefónica en Valencia demuestra cómo la metodología Lean Construction permite gestionar obras complejas con precisión, colaboración y resiliencia ante imprevistos

El Dato
El Master Plan permitió coordinar más de 40 oficios en una secuencia única de trabajo, manteniendo la obra por encima del 70 % de PPC incluso antes de la replanificación tras la DANA.

Fernanda Marisa Pasinato Brandalise, arquitecta y urbanista. Doctora en Ingeniería Civil. Directora de Proyectos Lean, en Think In Lean

El proyecto del Gran Hotel Centenari by Marriott de Valencia constituye un caso de estudio sobresaliente sobre la aplicación de los principios de Lean Construction en una obra de rehabilitación compleja y de alto nivel técnico.

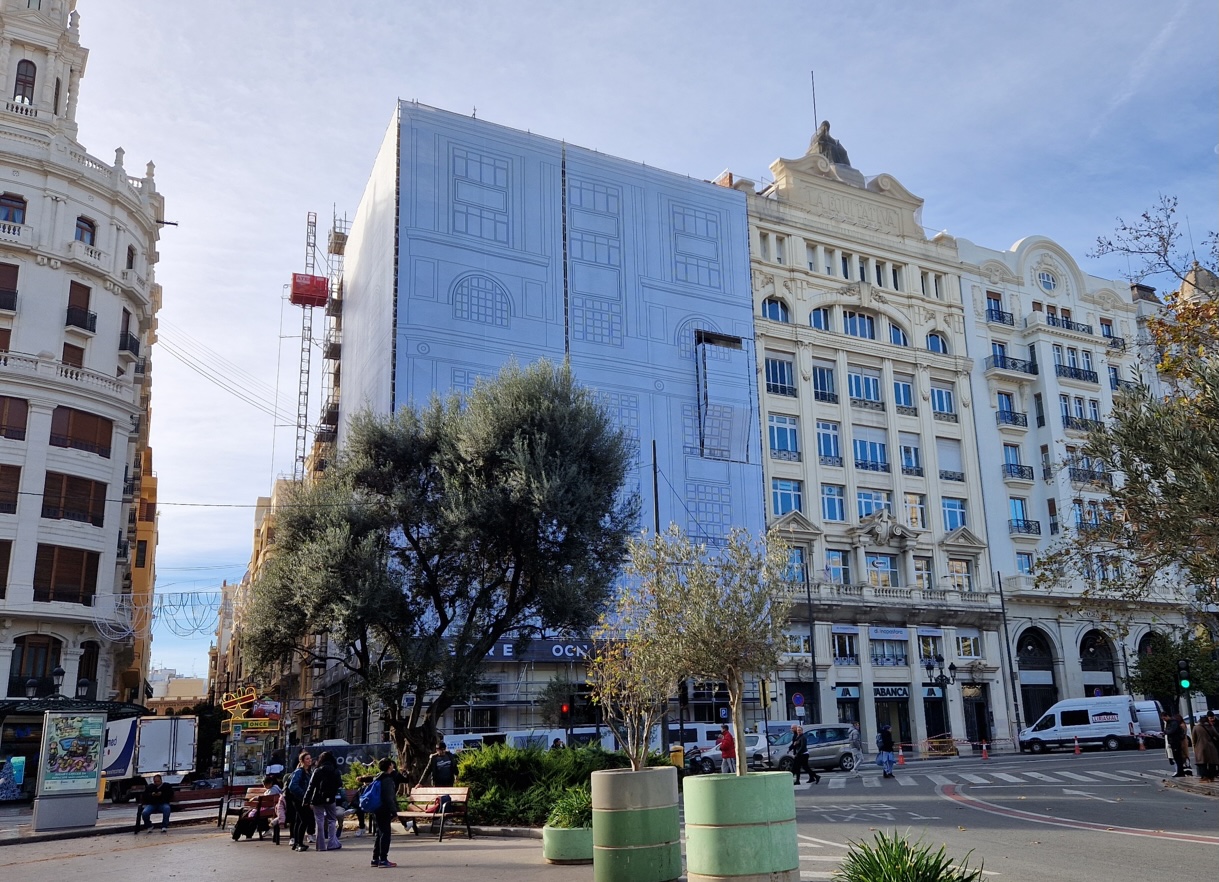

Antes de su transformación en hotel, el edificio albergaba la sede de Telefónica en Valencia, siendo uno de los inmuebles más emblemáticos del centro histórico de la ciudad, situado en la Plaza del Ayuntamiento, entre los edificios de Correos y del propio Ayuntamiento.

Proyectado en 1925 en estilo Art Déco con influencia de la Escuela de Chicago, el inmueble es considerado un patrimonio arquitectónico relevante para Valencia, habiendo estado durante décadas vinculado a los servicios de telecomunicación y a la actividad empresarial. Su reciente rehabilitación integral permitió preservar los rasgos históricos más representativos, integrándolos en una propuesta contemporánea que combina valor patrimonial y confort moderno.

El nombre “Centenari” rinde homenaje al centenario del diseño original del edificio, celebrando tanto su historia como su nueva función como referente de hospitalidad y excelencia en la ciudad. La conversión en un hotel cinco estrellas supuso un desafío técnico significativo, al exigir altos niveles de aislamiento acústico, acabados de precisión y prestaciones de alta exigencia, características propias de su categoría.

Desde junio de 2024, Think In Lean acompañó al equipo de obra desde las fases iniciales, comenzando con formaciones en fundamentos de Lean Construction para agentes involucrados. Estas sesiones sentaron las bases para instaurar una cultura de colaboración y planificación visual, indispensable para un proyecto de esta magnitud.

Como parte de ese proceso, en el mismo mes se elaboró el Master Plan, concebido como una estrategia global de planificación que organiza la obra por fases y zonas, permitiendo definir la secuencia lógica de ejecución y facilitar la coordinación entre los diferentes oficios.

El objetivo era ambicioso: completar los trabajos en ocho meses, entre julio de 2024 y febrero de 2025, antes de Las Fallas, la principal fiesta popular de Valencia que tiene lugar cada marzo.

La estrategia de ejecución se diseñó con un criterio funcional y técnico:

  • La ejecución de las habitaciones se desarrolló de abajo hacia arriba, comenzando en la planta 1 y avanzando hasta la planta 6, ya que los niveles superiores requerían refuerzos estructurales previos antes de poder intervenir en ellos.
  • Paralelamente, se abordaron los trabajos de rehabilitación de la fachada, así como las zonas comunes de planta baja, donde se ubican un bar abierto al público, y una terraza con vistas espectaculares del centro de Valencia, cuya ejecución debía coordinarse cuidadosamente con las plantas tipo para mantener el flujo general del proyecto.

El Master Plan sirvió como una hoja de ruta compartida, permitiendo visualizar la secuencia completa de actividades, marcar hitos contractuales y de proyecto anticipar restricciones críticas y priorizar decisiones estratégicas. A través de reuniones colaborativas y gestión visual en la Big Room, el equipo pudo alinear objetivos, mejorar la comunicación entre contratistas y optimizar los plazos de ejecución.

Durante los primeros meses de ejecución, hasta septiembre de 2024, el proyecto mantuvo un promedio del PPC (Porcentaje de Plan Completado) del 74%. El PPC es un indicador clave del Last Planner System, que mide el porcentaje de tareas planificadas sin restricciones que se cumplen según lo previsto cada semana.

En obras con una planificación madura y estable, se busca mantener este valor por encima del 80%, lo que indica un flujo de trabajo confiable y bien coordinado. En este caso, el resultado obtenido reflejaba un nivel sólido de compromiso y coordinación entre todos los participantes, especialmente considerando las particularidades de una obra de rehabilitación.

La DANA y la necesidad de replanificar

A finales de octubre de 2024, la obra se vio afectada por una DANA (Depresión Aislada en Niveles Altos), un fenómeno meteorológico extremo que provocó lluvias torrenciales e inundaciones en la región.

El evento causó daños materiales considerables a los colaboradores de la obra—con naves y almacenes destruidos— y un fuerte impacto emocional debido a las pérdidas humanas. En ese contexto, el principal desafío fue mantener la moral del equipo y redefinir la estrategia de ejecución, considerando también la reducción temporal de personal y los retrasos en la entrega de materiales.

Ante esta situación, el equipo decidió reformular el Master Plan, fijando un nuevo objetivo: completar la obra antes de Semana Santa, dado que recuperar el plazo previsto para Las Fallas resultaba inviable.

El rol de Think In Lean en la gestión colaborativa

La labor de Think In Lean se centró en crear un sistema de trabajo estructurado, colaborativo y visual que facilitara la toma de decisiones y la coordinación entre todos los agentes de la obra.

Entre las principales acciones destacan:

  • Implantación de la Big Room como espacio colaborativo de coordinación. En ella se diseñó y actualizó el panel Master Plan, utilizado como hoja de ruta para guiar la secuencia de trabajos, definir estrategias y apoyar la toma de decisiones del proyecto.
  • Desarrollo de paneles Look Ahead con horizonte de tres semanas, herramienta clave para la identificación y eliminación temprana de restricciones, garantizando el flujo continuo de trabajo y el cumplimiento de los plazos.
  • Facilitación de reuniones semanales de planificación colaborativa, aplicando el Last Planner System junto con los subcontratistas. Estas sesiones, apoyadas en la gestión visual de los paneles físicos y su versión digital, promovieron la transparencia, la trazabilidad y el acceso compartido a la información por todo el equipo.
  • Aplicación de la metodología 5S en la gestión de materiales y zonas de trabajo, optimizando los espacios de acopio —especialmente limitados en esta obra de rehabilitación— y mejorando la seguridad y la eficiencia en los flujos de trabajo.
  • Capacitación del equipo de obra en los principios y herramientas de Lean Construction, fomentando una cultura de mejora continua y trabajo colaborativo.

La naturaleza de la obra, con zonas de acopio reducidas, implicó una constante reorganización de los espacios. Incluso la Big Room tuvo que trasladarse tres veces para adaptarse a la evolución de la ejecución, sin perder su papel como centro neurálgico de comunicación y coordinación.

Resultados y reconocimiento

Gracias al enfoque Lean y al compromiso de todos los participantes, fue posible recuperar el ritmo de la obra y cumplir con los nuevos hitos establecidos.

El trabajo conjunto evidenció la importancia de la planificación visual, la colaboración y la flexibilidad en proyectos de alta complejidad y bajo condiciones imprevistas.

El proyecto fue finalmente reconocido con el Premio MUSAAT 2025, otorgado por el Colegio Oficial de la Arquitectura Técnica de Valencia, distinción que pone en valor el esfuerzo colectivo y la calidad técnica alcanzada.

Ficha técnica del proyecto

Consultores Lean Construction: THINK IN LEAN – Fernanda Marisa Pasinato Brandalise y Juan Felipe Pons Achell

Proyecto y Dirección de Obra: ERRE Arquitectura

Dirección de Ejecución de Obra: Enrique Alario Catalá

Coordinación de Seguridad y Salud: Enrique Alario Catalá y Q-safety by Quirón prevención

Contratista principal: OCN Promociones

Interiorismo y decoración: ERRE Arquitectura

Ingeniería y Project Management: Grupotec

Cálculo de estructura: Abio Arquitectura Industrial

Consultoría Last Planner System: THINK IN LEAN | Lean Construction

Consultoría Acústica: INECAV

Consultoría Incendios (estudio prestacional): Hospitaler Ingenieros | Fuego y estructuras

Consultoría BREEAM: Tecno Sostenible

ECUV: INECO

Gestión hotelera: ACHM Hotels by Marriott

Otros artículos publicados en Construnews

spot_img
Suscríbete a nuestra Newsletter | Construnews
spot_img
spot_img
spot_img

Últimos artículos

De lo lineal a lo exponencial: el verdadero reto del ConTech en la era de la inteligencia artificial

El sector de la construcción afronta una transición crítica en la adopción de inteligencia...

ASOVEN PVC y AISLA apuestan por la rehabilitación energética integral desde la colaboración entre oficios

La rehabilitación energética del parque residencial español se enfrenta a un reto que va...

La IA aplicada al sector AECO toma protagonismo en el AI4AECO Summit

La inteligencia artificial avanza con rapidez en el sector AECO y empieza a incorporarse...

Marcos Leal: “El cambio climático está multiplicando los problemas de estabilidad del terreno en toda Europa”

La compañía presenta en Rebuild nuevas soluciones robotizadas para la consolidación del terreno, en...

Israel Feito: “Ziclick demuestra que la industrialización puede integrar diseño, electrificación y eficiencia en un único sistema”

Presentado en Rebuild, el sistema apuesta por la integración de procesos y la reducción...

Mapei lanza la X edición de su premio con la accesibilidad como protagonista

Como novedad, la edición de este año pone el foco en la accesibilidad en...

Construnews lanza el primer monográfico de datos sobre industrialización de la construcción en España

Construnews refuerza su apuesta por el periodismo de datos con la publicación del primer...

Carme Pinós apuesta por la integración territorial en la ampliación de Bodegas La Horra

En el panorama de la arquitectura del vino en España, la integración en el...
spot_img

Artículos relacionados

ASOVEN PVC y AISLA apuestan por la rehabilitación energética integral desde la colaboración entre oficios

La rehabilitación energética del parque residencial español se enfrenta a un reto que va...

Rehabilitar para cuidar: la arquitectura saludable centra su congreso nacional en Madrid

La relación entre arquitectura, salud y calidad de vida está adquiriendo cada vez más...

Errores recurrentes en fachadas revestidas: análisis técnico de patologías constructivas

Cuando una fachada revestida falla, el problema rara vez es aislado. Detrás de humedades,...

Rehabilitación como inversión estratégica: el Gobierno refuerza su apuesta por barrios y territorio

La rehabilitación del parque edificatorio español ha vuelto al centro del debate institucional. Bajo...

La Villa Olímpica de Porta Romana: regeneración urbana, colaboración público-privada y legado constructivo en Milano-Cortina 2026

La Villa Olímpica de Milano-Cortina 2026 no es un proyecto aislado vinculado exclusivamente a...

Fachadas cara vista: causas y patologías más frecuentes según el estudio de la Fundación MUSAAT

El cuaderno ESD-3 Estudio de daños en fachadas cara vista, publicado por la Fundación...

La rehabilitación profunda de viviendas alcanza máximos históricos en España

La rehabilitación residencial vive en España uno de sus momentos más dinámicos de las...

Rehabilitar para descarbonizar: dos velocidades en Europa y España ante el reto del parque residencial

La rehabilitación del parque residencial se ha convertido en una de las palancas estratégicas...

Edificación y salud pública: las viviendas Passivhaus registran más de un 50 % menos de radón

El radón es un gas radiactivo de origen natural, incoloro e inodoro, que se...
