Bandejas, Soportería y Embarrados de Transporte – Tablas de Aplicación de Tiempos de Montaje

Logo-CETIB.jpgNota: Este artículo ha sido creado gracias a la Col·legi d’Enginyers Tècnics Industrials de Barcelona en el marco del Programa de Afiliados de la Construpedia. El contenido está disponible en el sitio web del Col·legi d’Enginyers Tècnics Industrials de Barcelona

¡Atención! Esté artículo está sujeto a Derecho de Autor.

Bandeja de PVC gris. Lisa o perforada


Bandeja metálica de rejilla electrocincada o galvanizada



Bandeja metálica perforada galvanizada


Para bandejas metálicas reforzadas, aplicar entre un 10% y un 15% de incremento sobre el tiempo normal en función de las dimensiones.

Bandeja de escalera


Soportería


La mano de obra indicada para las bandejas no incluye la soportería, que tiene que ser considerada aparte, o con un porcentaje de incremento sobre el tiempo base. Los valores indicados para el montaje de soportes consideran la colocación de los mismos, no su fabricación, cuando se utilizan soportes especiales no estándares.

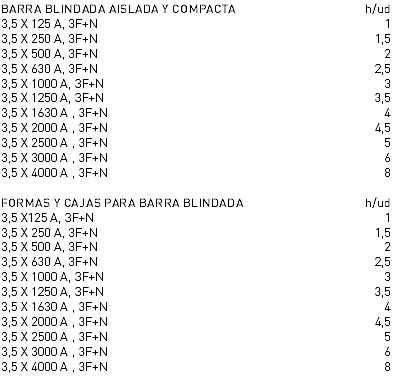

Embarrados de transporte


Los embarrados de transporte tienen en la mayoría de los casos unas peculiares condiciones de montaje que requieren un diseño previo y una elaboración en fábrica. Los tiempos indicados se deben tomar como orientativos, sobre todo en cuanto a las barras de grandes intensidades que requieren equipos elevadores y la presencia de varios especialistas para su manipulación y montaje. Los soportes se deben considerar aparte, con una estimación media de entre 0,5 y 1 hora de montaje.
